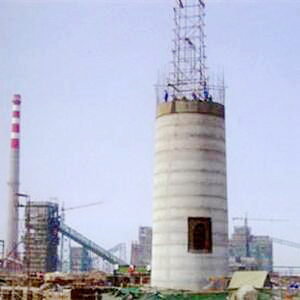

新建电厂烟囱
根据安装工艺收口模板刀口是搭接在标准模板表面上,收分模板刀口为4mm厚,经现场进行刀口打磨后安装,刀口厚度在2mm左右 ,现场竖向错台局部大于2mm,经分析在收分模板安装时刀口位置有部分未增加横向支撑,导致浇筑后产生局部错台现象。局部收口模板刀口出现变形。混凝土浇筑振捣时模板螺栓螺帽松动未及时进行拧紧处理。预控措施:收分模板上中下增加3道横向支撑,局部位置增加4~5道,对拉螺栓的紧固要一致,确保刀口搭接不出现缝隙现象。
